      开年就抓紧,起步就冲刺!春节假期过后,郑州市四环线及大河路快速化工程全体参建人员迅速从过年欢乐、安逸、休闲的状态调整到干事创业的工作状态中来,务实重干、主动作为,力争在新的一年里,再创佳绩,再谱新篇。

      东四环——积极谋划,全面部署。

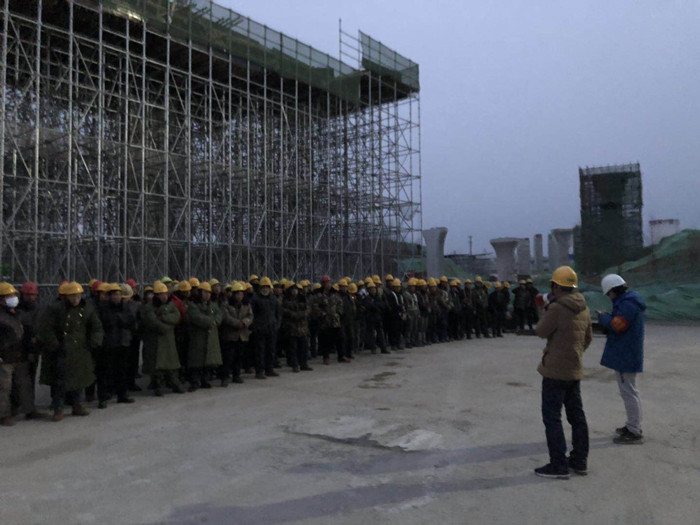

      春节期间,东四环指挥部以及各施工、监理单位坚持密切配合,上下联动,将施工计划安排到位,做到了有的放矢。在节日施工期间,要求严肃施工工艺标准,严格施工工序管理,并于复工后,由各项目总包部牵头,着重对施工队伍进行了安全教育。

      西四环——力争上游,奋战严寒。

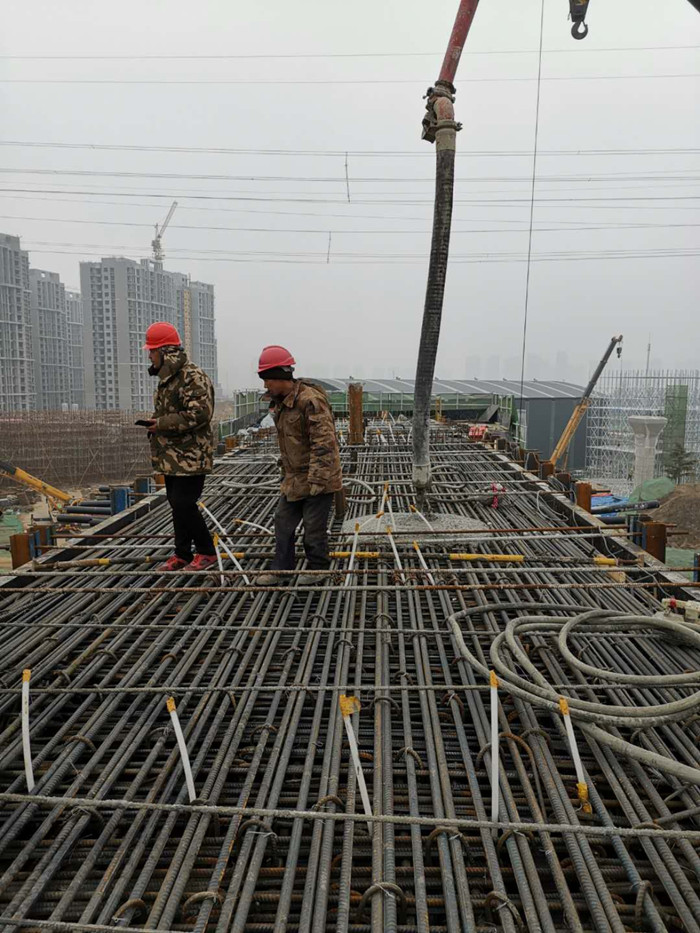

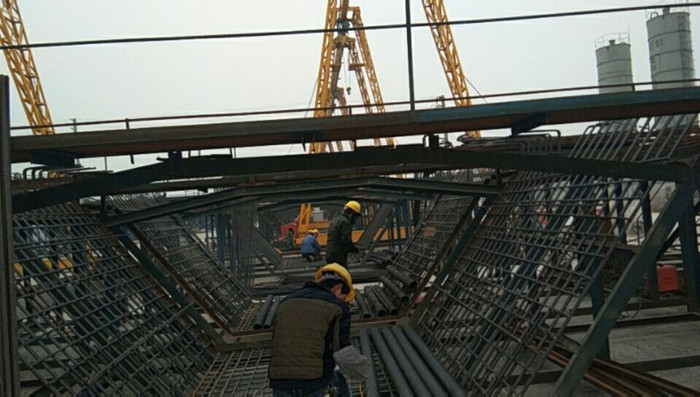

      春节期间,西四环完成桩基10根,承台3个,墩柱4个,0号块浇筑1个,3个0号块钢筋绑扎完成80%,0号块架体搭设完成1个,现浇箱梁架体搭设完成90%。斜拉桥主塔第七模浇筑完成,累计浇筑31.5米,架桥机拼装完成90%。复工以后,迅速切换到“上岗模式”中,组织人员清理道路积雪,确保安全施工。

      南四环——鼓励先进,鞭策落后。

      为确保项目顺利完成,在春节期间精心部署,按照“鼓励先进、鞭策落后”的原则,下发2019年春节期间施工进度要求及奖励的通知,对各工区下达春节期间施工任务,加大奖惩力度,推进了工程的有序展开。复工以来,南四环进一步加强了组织领导,优化了施工部署,加大了人员、机械、材料等资源投入,坚持“5 2、白加黑”工作模式,全力以赴完成“6·30”节点计划目标。

      大河路——主动出击,奋发作为。

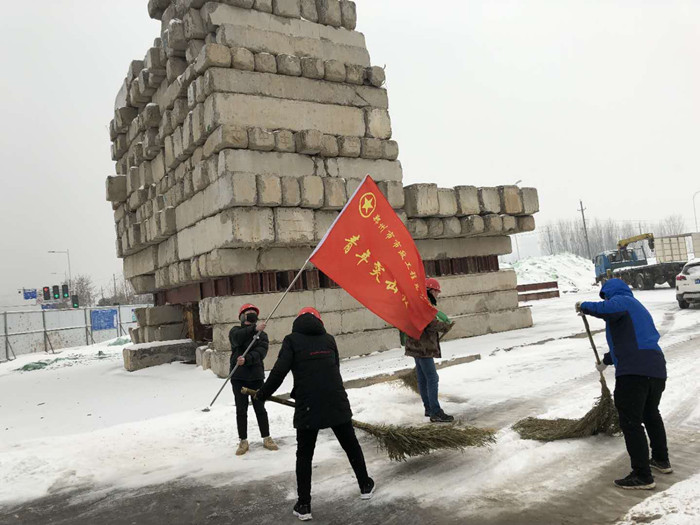

      2月13日,郑州市区普遍降雪,对道路交通、市民出行及施工带来诸多不便。14日早7点,大河路快速化工程青年突击队成员自发进行扫雪铲冰及抛撒融雪剂工作,清理大河路全线、保通路及施工场地内积雪,确保道路出行安全和现场恢复施工。清扫工作结束后,青年突击队成员马上又投入了各自的工作岗位,他们用实际行动践行着“吃苦在前,甘为市政献青春 ;冲锋在先,勇为队旗添光彩”誓言,展现着市政铁军的风采,为四环线及大河路快速化工程建设贡献力量。

      预制梁场——排除隐患,安全生产。

      复工千万条,安全是第一。春节过后,各预制梁场进一步加强安全生产管理,严格落实各项安全管理措施,定期组织相关人员场区内安全隐患进行排查。重点对场区龙门吊、配电箱、消防设备、临边防护、标识标牌等进行逐一排查,做到未雨绸缪,确保安全生产。
